安徽大学江淮学院新校区项目连廊C施工与健康监测项目

发布日期:2025-04-11 浏览次数:172

项目概况:钢桁架结构,跨度约64.8m,提升高度约31.4m,提升重量约为980吨。

项目特点:结构自重较大、杆件众多。

重难点:浇筑混凝土后的连廊与牛腿监测

重难点分析:测斜仪监测提升过程中的倾斜情况。提升阶段后,增加玻璃幕墙、混凝土楼板、装饰装修等荷载。对牛腿应力变化和钢结构连廊的应力变化、变形监测,以保证钢结构连廊的实际施工和后续健康监测的正常使用。

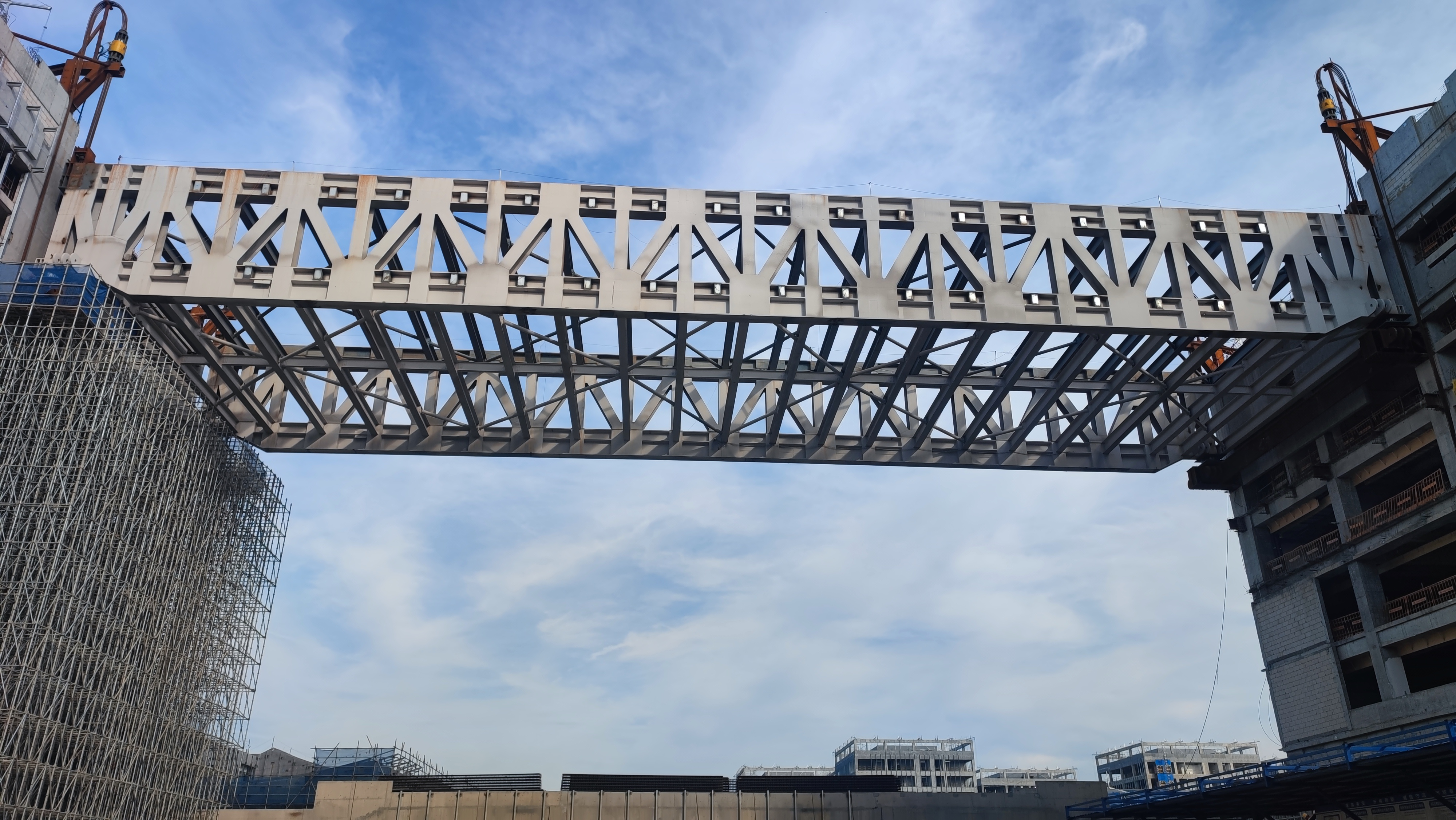

现场提升照片

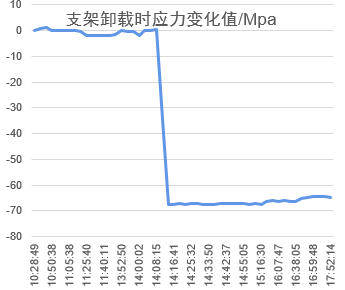

C支架卸载前后应力变化图

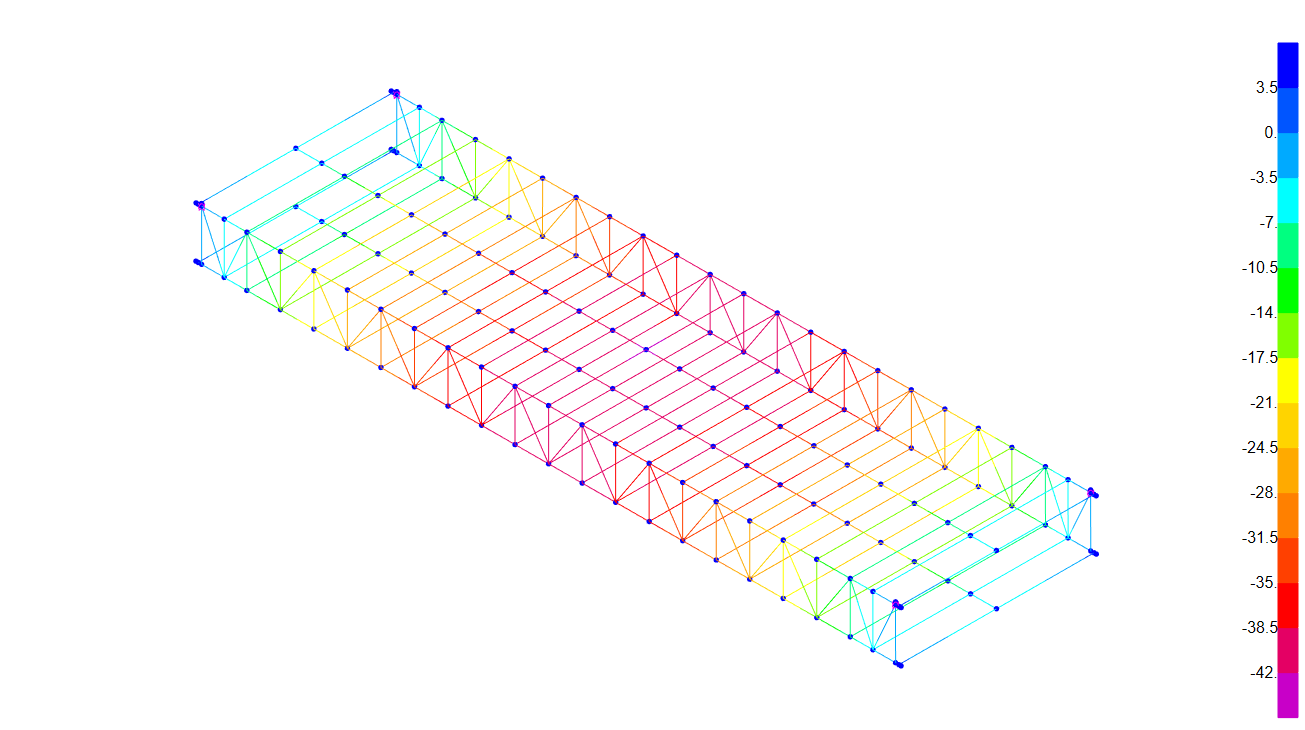

整体提升结构变形云图

项目概况:钢桁架结构,跨度约64.8m,提升高度约31.4m,提升重量约为980吨。

项目特点:结构自重较大、杆件众多。

重难点:浇筑混凝土后的连廊与牛腿监测

重难点分析:测斜仪监测提升过程中的倾斜情况。提升阶段后,增加玻璃幕墙、混凝土楼板、装饰装修等荷载。对牛腿应力变化和钢结构连廊的应力变化、变形监测,以保证钢结构连廊的实际施工和后续健康监测的正常使用。

现场提升照片

C支架卸载前后应力变化图

整体提升结构变形云图
